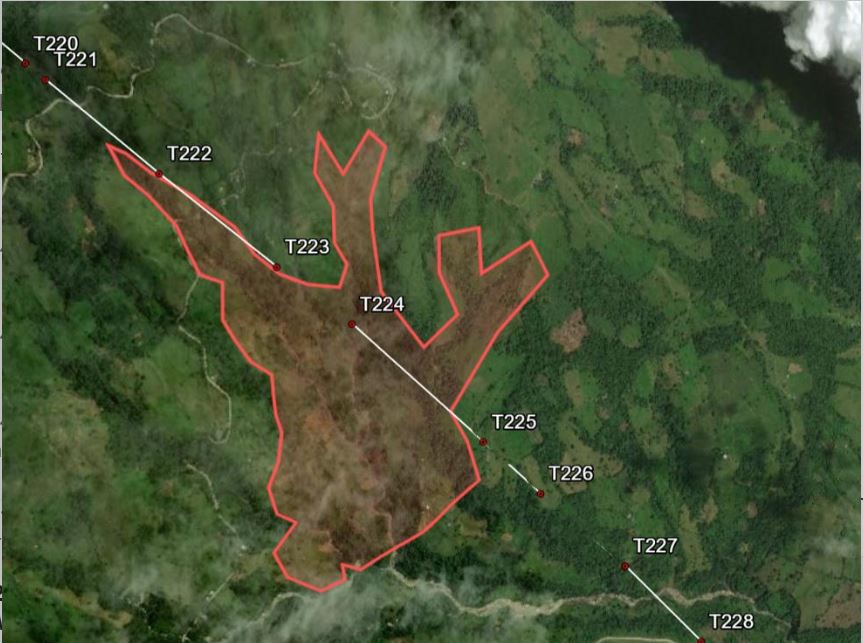

Avance de los trabajos de recuperación de la línea a Arauca – Reporte 8 de julio

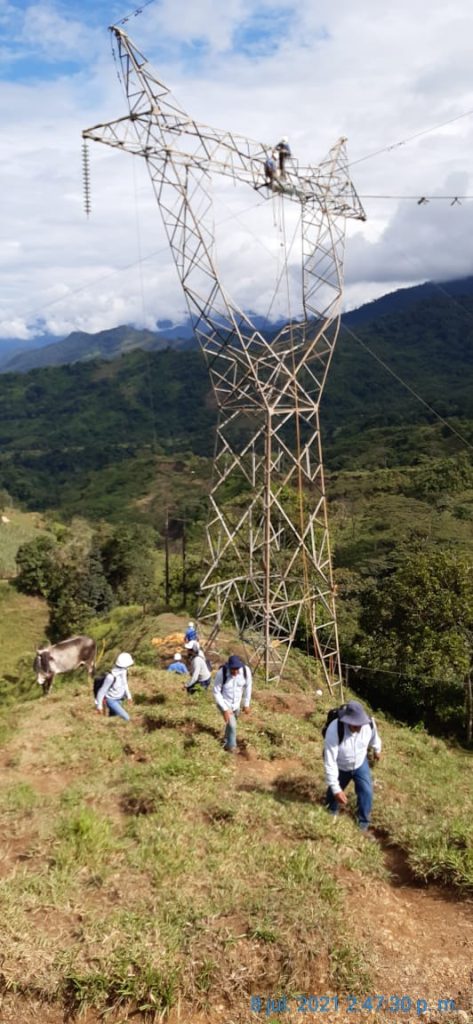

Comunicados Ayer un equipo de 100 personas, trabajó doble turno para continuar con el proceso de aseguramiento de las torres existentes. Con varios frentes de trabajo orientados al aseguramiento de las torres en pie, al traslado y almacenamiento de materiales, el apoyo para la distribución parcial de energía y el monitoreo permanente de la situación […]
Plan de trabajo recuperación de la línea Arauca

Comunicados Iniciaremos la construcción de una línea de aproximadamente 4 kilómetros en el cual se ubicarán provisionalmente 8 torres de emergencia. ISA INTERCOLOMBIA presentó hoy el plan de trabajo para la recuperación en 16 días a partir de la fecha, de la línea a Arauca en el tramo Toledo Samoré a 230 mil voltios, el […]
Avance de los trabajos de recuperación de la línea a Arauca – miércoles

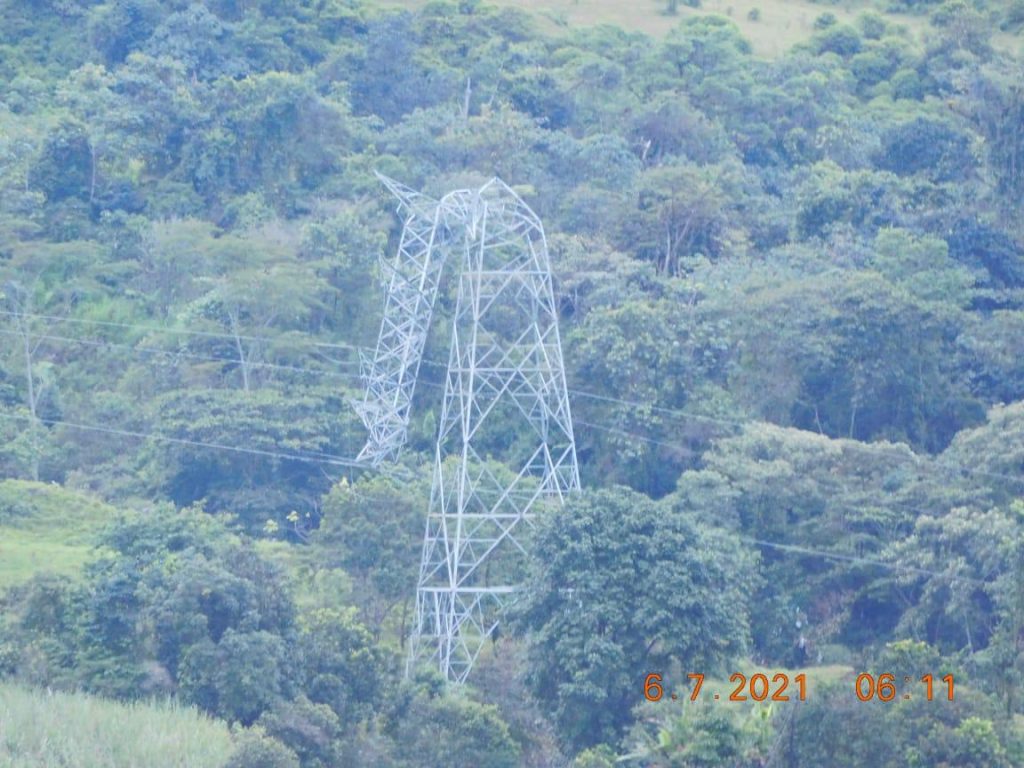

Comunicados Hemos identificado la magnitud de la inestabilidad geológica. Mañana comunicaremos el cronograma del plan de trabajo. Una vez concluida hoy la jornada de trabajo en sitio, ISA INTERCOLOMBIA a través de un equipo de técnicos y geólogos en campo, logró dimensionar la magnitud de la inestabilidad del terreno en el municipio de Toledo, Norte […]
AVANCE DE LOS TRABAJOS DE RECUPERACIÓN DE LA LÍNEA A ARAUCA – martes en la mañana

Comunicados ISA INTERCOLOMBIA ubicará torres de emergencia para trasladar la línea de las torres actuales, una vez las condiciones climáticas lo permitan. Desde primera hora de este martes, continuamos trabajando en la recuperación de la línea a Arauca. Las condiciones climáticas han dificultado las labores y han ocasionado que el movimiento de la montaña continúe […]
