Avance de los trabajos de recuperación de la línea a Arauca – Reporte 8 de julio
Ayer un equipo de 100 personas, trabajó doble turno para continuar con el proceso de aseguramiento de las torres existentes.
Con varios frentes de trabajo orientados al aseguramiento de las torres en pie, al traslado y almacenamiento de materiales, el apoyo para la distribución parcial de energía y el monitoreo permanente de la situación geológica en zona rural del municipio de Toledo, ISA INTERCOLOMBIA continuó este jueves con el plan de trabajo para recuperar la infraestructura eléctrica que abastece al departamento de Arauca, los corregimientos de Samoré y Gibraltar en Toledo en Norte de Santander y el municipio de Cubará en Boyacá.
Considerando que las condiciones climáticas no fueron óptimas y los trabajos debieron suspenderse por tres horas, un equipo de cerca de 100 personas trabajando a doble turno, continuó con el proceso de aseguramiento de las torres existentes y la recepción de la totalidad del material de torres de emergencia y de cables requeridos para la construcción de la variante lo cual involucró el transporte por tierra de estructuras y cables de diferentes ciudades del país.

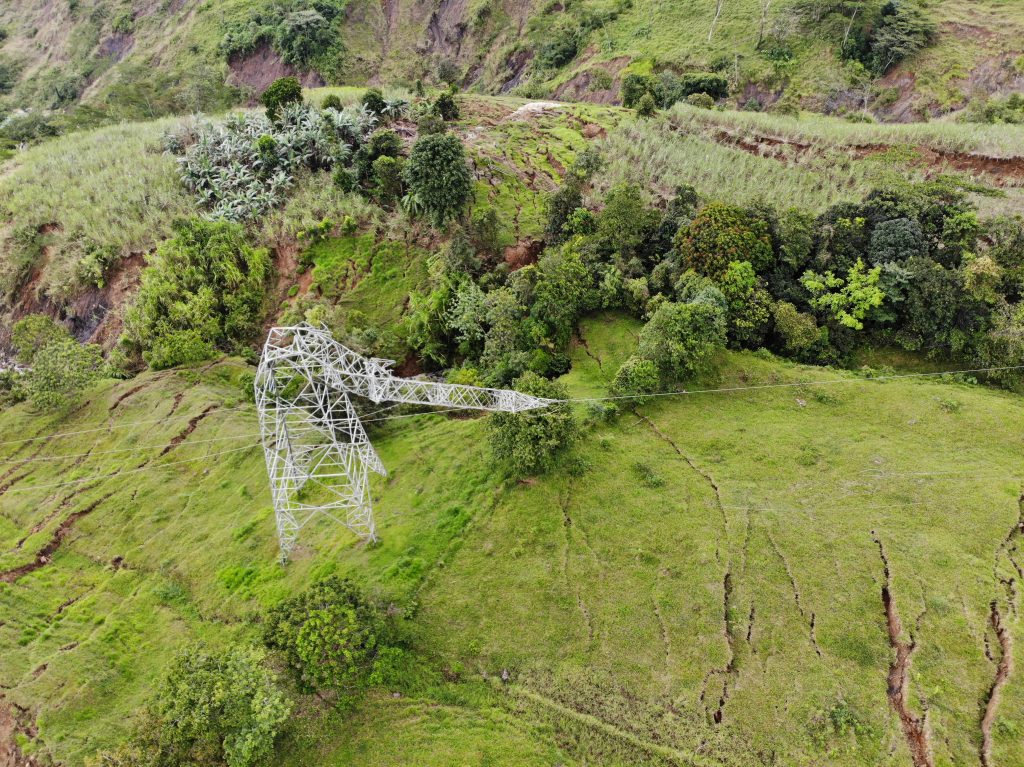

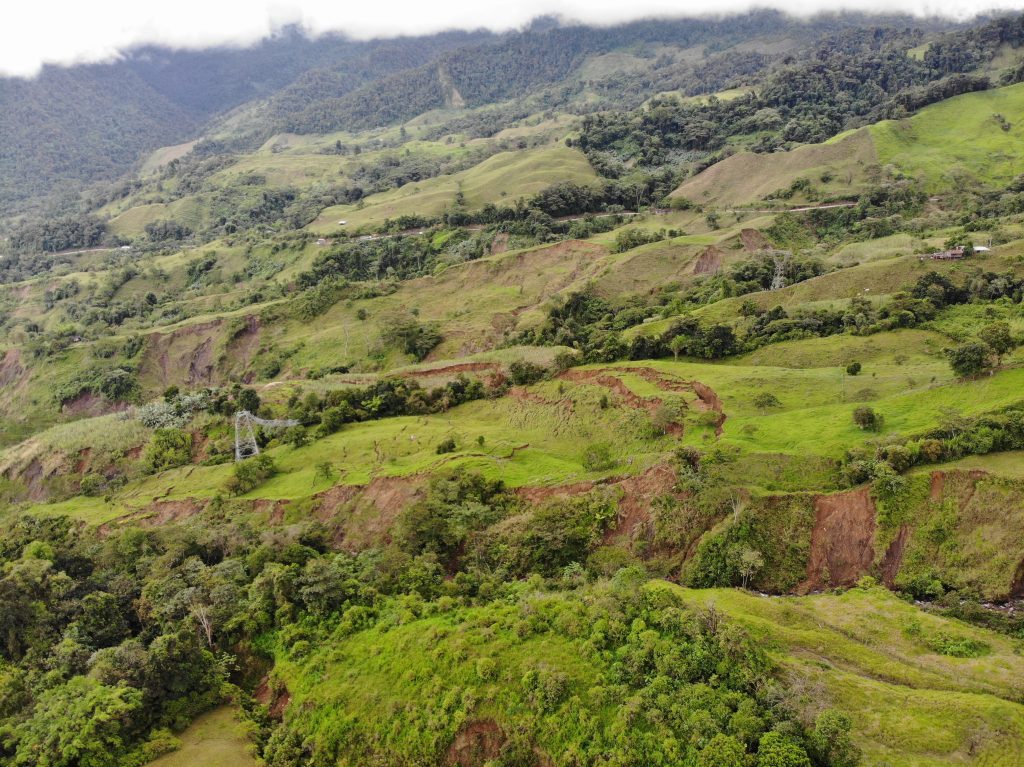

Dentro del proceso de permanente monitoreo geológico que estamos desarrollando desde que llegamos al sitio, hemos evidenciado que el movimiento del terreno continúa, lo cual quedó plasmado este jueves con la ruptura de la torre que estaba averiada. En este sentido, continuamos trabajando en el análisis de alternativas que nos permitan poner en operación la línea de transmisión, tratando incluso de disminuir los tiempos ya comprometidos en el plan de trabajo presentado este jueves.
Así mismo, desde este jueves en la mañana ISA INTERCOLOMBIA puso en operación la subestación Caño Limón con el propósito de servir de puente entre la planta de generación de energía de la empresa Sierracol y el sistema de distribución de Enelar, con lo cual se pudo abastecer un máximo de 6 megavatios de energía en los municipios de Arauca y Arauquita.

Trabajos de emergencia en la subestación Nueva Barranquilla
La intervención, que se realizará para garantizar la continuidad y la confiabilidad del servicio eléctrico en la región, será este martes 31 de marzo entre las 04:00 y las 05:00 a.m.

Evento en la línea Los Palos – Toledo tuvo un origen ajeno a ISA ENERGÍA
Tras la revisión del evento registrado este viernes 27 de marzo en la línea de transmisión Los Palos – Toledo, informamos que la situación se originó por una condición externa a la operación de ISA ENERGÍA, asociada a trabajos realizados por otra empresa del sector en la subestación Los Palos.

ISA ENERGÍA recupera el servicio tras evento en la línea Los Palos – Toledo
ISA ENERGÍA informa que, tras el evento registrado a las 9:21 a. m. de este viernes 27 de marzo en la línea de transmisión Los Palos – Toledo, que afectó el servicio de energía en el departamento de Arauca, ya se avanza en la recuperación del servicio.
Leer artículo
Leer artículo
